贵德县2017年1-9月固定资产投资分析

来源: 发布时间:2017-10-26 浏览次数: 【字体:

我县紧紧围绕“稳中求进、好中求快”的投资方针,继续实行固定资产投资工作目标责任制、县级领导联系项目负责制和重大项目领导班子工作负责制,积极争取和实施了一批重点项目。

一、全县固定资产投资完成的情况

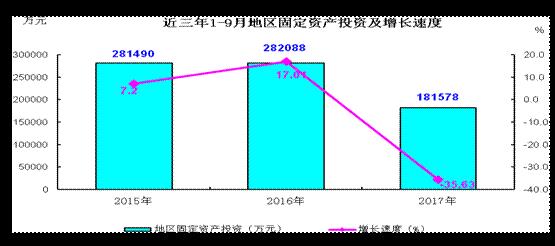

1-9月,50万元以上的在建项目共186项,累计完成全社会和县属固定资产投资181578万元, 同比下降35.63。其中续建项目63项目,累计完成8.11亿,新开工项目123项,累计完成10.05亿。









按产业看:1-9月,第一产业完成投资38919万元,同比下降30.19%,第二产业完成7166万元,同比下降70.11%。第三产业完成135493万元,同比下降32.85%

按投资类型看:国有及国有控股投资仍为投资主体,国有及国有控股132106万元,同比增长19.94%,占县属固定资产投资72.75%;民间投资完成49472万元,同比下降71.23%,占县属固定资产投资27.25%








二、全县固定资产投资呈现的特点

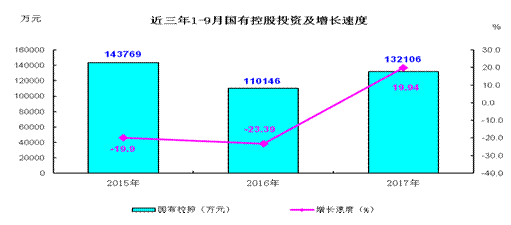

(一)国有投资大幅攀升。1-9月,在黄河干流、拉西瓦灌溉工程亿元项目,水利交通项目的拉动下,国有投资大幅攀升,全县完成国有投资132106亿元,同比增长19.94%,占全社会投资的比重达到72.75%

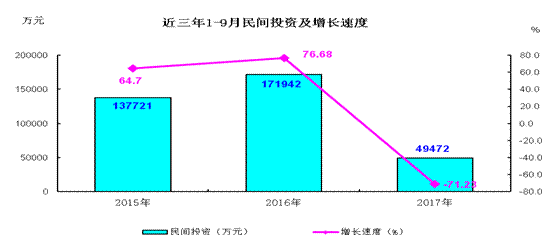

(二)民间投资持续下降。1-9月,全县民间投资累计完成49472万元,同比下降71.23%,占社会投资的比重达到27.25%

三、存在的问题

一是1-9月全县固定资产投资增速保持了持续下降的态势。虽然国有投资增速有所加快,但是一产和二产增速较慢,投资结构没有很好的进一步优化,并且受国内经济调整等因素影响,全县固定资产投资增速较缓慢,到位资金同比增速较底。

二是固定资产投资前期工作滞后,基础工作不扎实,导致现在资金没有落实,项目无法开工,部分项目仍然处于招标阶段,没有任何进展。

三是项目上报工作抓的不紧和项目相关材料整理不完整、不及时,导致应该上报的项目没有及时上报,从项目入库后逐级审核,次月联网直报,影响了我县投资的增长速度。

四是部分项目投入不足,征地拆迁难度大,项目开工不足,配套资金难以落实,项目管理水平不高,监督检查力度不够,导致部分项目一直处于停工状态。

五是部分单位在年初列入预计今年新开工项目计划时,盲目夸大项目数,不切实际,虽然年初预计项目列入充足,但是截至目前能开工的项目严重不足。

六是5000万元以上项目23个,同期下降4.17%;旅游业项目截止九月份累计完成28409万元,同期下降59.13%;城镇基础设施项目截止九月份累计完成11815万元,同比下降60.98%;一般性工业项目截止九月完成4956万元,同比下降45.33万元,民生项目截止九月份累计完成32573万元,同比下降10.58%

四、意见和建议

(一)加快项目建设进度。紧紧围绕年初确定的工作目标,采取有效措施,在确保工程质量和施工安全的前提下,抢工期、抓进度,分阶段倒排工期,加快项目建设,确保完成全年投资目标。

(二)加大大项目和项目的争取力度。有关项目部门,把争取项目的关键放在定好方向、备好上报项目所需材料工作上,能够让达到条件的项目及时入库和上报;吃透国家支持藏区政策,准确把握国家产业政策和投资方向,有针对性地开展项目前期工作,加强有关上报部门的沟通衔接,争取更多的项目列入全省和国家投资总盘子,得到国家和省上更大的支持。

(三)狠抓项目前期工作。根据国家产业政策、投资导向和市场变化,精心筛选、策划一批对我县经济发展带动能力强的重大项目,及时调整、充实、完善和更新项目库。做深、做细、做实项目前期工作,择优选择有实力的项目咨询、设计单位,提高规划、储备、申报项目的质量,提高项目成熟度,为争取更多的项目提供保障。对影响和制约项目开工的各种因素认真分析,摸清原因,分类排队,逐一解决,确保早日开工建设。

(四)扎实推进征地拆迁工作。学习借鉴外地征地拆迁经验,进一步完善征地、拆迁、安置等方面的政策措施和补偿办法,落实被征地群众基本生活保障制度,积极稳妥、依法有序做好征地拆迁工作,促使项目早落地、早开工。

(五)强化项目监管。严格执行项目“四制”管理,加强项目监管;建立和完善项目建设督查落实制度及时掌握项目进展情况;对督查中发现的问题及时督促整改;加快项目建设进度。严格执行项目资金管理制度和审计制度,确保项目安全、资金安全、廉政安全、干部安全。

(六)加强协调服务。要增强项目建设服务意识,进一步强化时间观念和效率观念,加强信息交流和沟通,建立密切配合、全力以赴、通力协作的关系和机制,采取有效措施,落实责任,积极协调解决项目建设用地勘察、定界、征用、补偿、拆迁、安置等工作,保证项目建设进度,确保项目早开工、快建设、早见效。
